I Storheia vindpark er 1,2 kilometer adkomstvei etablert siden oppstarten i august.
I Storheia vindpark er 1,2 kilometer adkomstvei etablert siden oppstarten i august.

Nyhet -

Juleferie med 2 mil ferdigbygd vei i vindparkene

Utbyggingen av Europas største vindkraftprosjekt på land tar fortjent juleferie. Siden anleggsarbeidet tok til i april i år er rundt 20 kilometer vei ferdigstilt i to av vindparkene på Fosen.

Eierne av Fosen Vind fattet investeringsbeslutning i februar i år og Statkraft, som bygger vindparkene på vegne av Fosen Vind, startet med anleggsarbeidene i april. Siden oppstarten er rundt 20 kilometer vei bygget ferdig. Det betyr at utbyggingen av Europas største vindkraftprosjekt på land er godt i gang, selv om det er langt igjen til alle de seks vindparkene står ferdige 2020. Totalt skal det bygges 24 mil med vei og monteres 278 vindmøller.

Lengst i Roan vindpark

Det er de to største vindparkene som er påbegynt, og i Roan vindpark er utbyggingen kommet lengst. Her er to adkomstveier ferdigstilt, og arbeidet med infrastrukturen har pågått et par måneder. Infrastrukturen i vindparkene omfatter alt som må på plass før vindturbinene kan monteres, som internveier, fundamenter og linjenett. I løpet av januar starter arbeidet med de to trafobyggene inne i vindparkene og deretter går det slag i slag med støping av turbinfundamenter og etablering av kabelgrøfter. Infrastrukturen må være ferdig til de første vindturbinene ankommer i april 2018.

Bratt vei til Storheia

I Storheia vindpark er rundt 1,2 kilometer adkomstvei etablert siden oppstarten i august. Krevende grunn- og terrengforhold har skapt utfordringer, men de bratteste og mest utfordrende partiene er passert i løpet av de første 130 høydemetrene. Adkomstveien er planlagt ferdigstilt i løpet av mars 2017, og arbeidet med infrastrukturen i vindparkområdet starter i april.

Et nyhetsbrev til husstander i nærheten av Storheia vindpark er sendt ut og vil være i ca 1.700 postkasser før jul.

Ikke arbeid i julen

Det er det lokale entreprenørselskapet Johs J. Syltern AS som bygger både adkomstveien til Storheia og infrastrukturen i Roan vindpark. Begge prosjektene tar juleferie fra lille julaften og starter ikke opp arbeidene igjen før 2. januar.

Emner

Kontakter

Geir Fuglseth

Geir Fuglseth

Pressekontakt Kommunikasjonsansvarlig +47 913 70 572
Media Content Panel

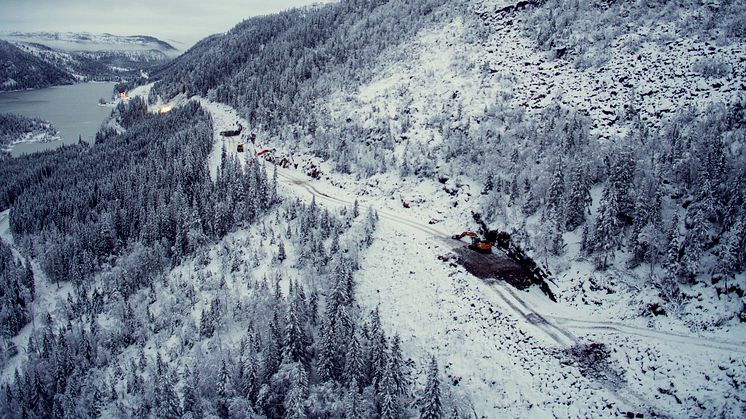

Storheia vindpark - adkomstvei desember 2016
Storheia vindpark - adkomstvei desember 2016
Lisens:
Creative Commons navngivelse
Filformat:
.jpg
Størrelse:
5568 x 3712, 5.69 MB
Last ned
Media Content Panel
Storheia vindpark - adkomstvei under bygging desember 2016
Storheia vindpark - adkomstvei under bygging desember 2016
Lisens:
Creative Commons navngivelse
Filformat:
.jpg
Størrelse:
4600 x 3448, 4.32 MB
Last ned
Media Content Panel
Storheia vindpark - adkomstvei desember 2016
Storheia vindpark - adkomstvei desember 2016
Lisens:
Creative Commons navngivelse
Filformat:
.jpg
Størrelse:
4600 x 3448, 3.69 MB
Last ned
Media Content Panel
Storheia vindpark - adkomstvei desember 2016
Storheia vindpark - adkomstvei desember 2016
Lisens:
Creative Commons navngivelse
Filformat:
.jpg
Størrelse:
5568 x 3712, 7.15 MB
Last ned
Media Content Panel
Storheia vindpark - adkomstvei desember 2016
Storheia vindpark - adkomstvei desember 2016
Lisens:
Creative Commons navngivelse
Filformat:
.jpg
Størrelse:
5568 x 3712, 1.7 MB
Last ned
Media Content Panel
Storheia vindpark - adkomstvei desember 2016
Storheia vindpark - adkomstvei desember 2016
Lisens:
Creative Commons navngivelse
Filformat:
.jpg
Størrelse:
5568 x 3712, 3.48 MB
Last ned
Media Content Panel
Storheia vindpark - adkomstvei desember 2016
Storheia vindpark - adkomstvei desember 2016
Lisens:
Creative Commons navngivelse
Filformat:
.jpg
Størrelse:
5568 x 3712, 3.45 MB
Last ned
Media Content Panel
Storheia vindpark - adkomstvei desember 2016
Storheia vindpark - adkomstvei desember 2016
Lisens:
Creative Commons navngivelse
Filformat:
.jpg
Størrelse:
5568 x 3712, 2.88 MB
Last ned
Media Content Panel
Storheia vindpark - adkomstvei desember 2016
Storheia vindpark - adkomstvei desember 2016
Lisens:
Creative Commons navngivelse
Filformat:
.jpg
Størrelse:
5568 x 3712, 1.85 MB
Last ned
Media Content Panel
Storheia vindpark - adkomstvei desember 2016
Storheia vindpark - adkomstvei desember 2016
Lisens:
Creative Commons navngivelse
Filformat:
.jpg
Størrelse:
5568 x 3712, 2.37 MB
Last ned
Media Content Panel
Roan vindpark adkomstvei Tostendalen november 2016
Roan vindpark adkomstvei Tostendalen november 2016
Lisens:
Creative Commons navngivelse
Filformat:
.jpg
Størrelse:
6000 x 3376, 2.29 MB
Last ned
Media Content Panel
Roan vindpark november 2016, adkomstvei og internveier
Roan vindpark november 2016, adkomstvei og internveier
Lisens:
Creative Commons navngivelse
Filformat:
.jpg
Størrelse:
6000 x 3376, 3.77 MB
Last ned
Media Content Panel
Nyhetsbrev Storheia vindpark #2-2016
Nyhetsbrev Storheia vindpark #2-2016
Lisens:
Creative Commons navngivelse
Filformat:
.pdf
Last ned
